Izpildmērījumu plānu pievienošana
Pie nodošanas ekspluatācijā un būvdarbu pabeigšanas iesniedzamo dokumentu sarakstā ir jābūt pievienotam dokumentam “Izpildmērījumu plāns”, ko sagatavo Būvdarbu gaitas pie ģeodēzisko darbu dokumentiem ar strukturētiem datiem, vai iespējams pievienot kā .edoc datni.
Informatīvie paziņojumi par izpildmērījuma pievienošanu un nepieciešamību
Sadaļā atrādīs informatīvo tekstu “Ja izpildmērījumu plāns ir sagatavots BIS ģeodēzijas darbinieka darba vietā, to pievieno kā BIS dokumentu. Ja tas ir sagatavots ārpus BIS, to ir iespējams pievienot kā EDOC formāta datni. Pievienotās datnes izmērs nedrīkst pārsniegt 5 MB.”
-
Atrādīs paziņojumu ar tekstu “Izpildmērījumu plānus obligāti sagatavo un pievieno:
Inženierbūvēm ar būvniecības veidiem ‘Jauna būvniecība’, ‘Novietošana’, ‘Ierīkošana’ vai ‘Pārbūve’.
Ēkām ar būvniecības veidiem ‘Jauna būvniecība’ vai ‘Novietošana’.
Ēkām un inženierbūvēm, kuras nav reģistrētas Kadastrā, bet kuras ir jāreģistrē Kadastrā.”,
ja starp dokumentā iekļautajiem būvniecības objektiem ir objekts ar šādiem nosacījumiem un nav pievienots izpildmērījuma plāns:
- Objekta veids ir ‘Inženierbūve’ un objektam ir norādīts kadastra apzīmējums un būvniecības veids ir ‘Jauna būvniecība’, ‘Novietošana’, ‘Ierīkošana’ vai ‘Pārbūve’.
- Objekta veids ir ‘Ēka’ un objektam ir norādīts kadastra apzīmējums un būvniecības veids ir ‘‘Jauna būvniecība’ vai ‘Novietošana’.
- Objekta veids ir ‘Inženierbūve’ vai ‘Ēka’ un objektam norādītais kadastra apzīmējums ir vismaz ar vienu no pazīmēm:
- “Dati nav izmantojami ierakstīšanai zemesgrāmatā”;
- “Jaunbūve”;
- “Pirmsreģistrēta būve”.
-
Atrādīs paziņojumu ar tekstu “Izpildmērījuma plāns jāpievieno, ja ir mainīts ēkas apbūves laukums, izņemot gadījumu, kad ir veikta tikai ēkas siltināšana. Inženierbūvei pie atjaunošanas : Izpildmērījuma plāns nepieciešams, ja mainās kāds no būves apjoma rādītājiem.”, ja starp dokumentā iekļautajiem būvniecības objektiem ir objekts ar šādiem nosacījumiem un nav iekļauts vismaz viens izpildmērījuma plāns:
- Objekta veids ir ‘Inženierbūve’ vai ‘Ēka’ un objektam ir norādīts kadastra apzīmējums;
- Objekts neatbilst šī apraksta 3.1. punktam.
-
Sadaļā “Izpildmērījuma plāni” (izņemot iesniegumā “Nepabeigtas jaunbūves deklarācija”) lietotājam atrādīs papildu informatīvo tekstu “Par nojaucamo 1. grupas elektronisko sakaru inženierbūvi ir jāpievieno izpildmērījumu plāns, izņemot, ja dati par šo inženierbūvi nav ietverti vietējās pašvaldības topogrāfiskās informācijas datubāzē vai attiecīgās būves nojaukšana ir veikta, pamatojoties uz inženiertīklu izvietojuma shēmu.”, ja iesniegumā ir iekļauta būve, kas atbilst šādiem nosacījumiem:
- Būvniecības objekta veids: inženierbūve, un
- Būvnoteikumi: “Elektronisko sakaru inženierbūvju būvnoteikumi”, un
- Būves grupa: 1. grupa, un
- Būvniecības veids: nojaukšana.
Izpildmērījuma pievienošanas opcijas
Sadaļā “Izpildmērījuma plāni” lietotājs var piesaistīt BIS ģeodēzisko darbu dokumentu ar opciju “+ Pievienot izpildmērījuma plānu”, vai pievienot EDOC datni ar opciju “+ Pievienot datnes”.

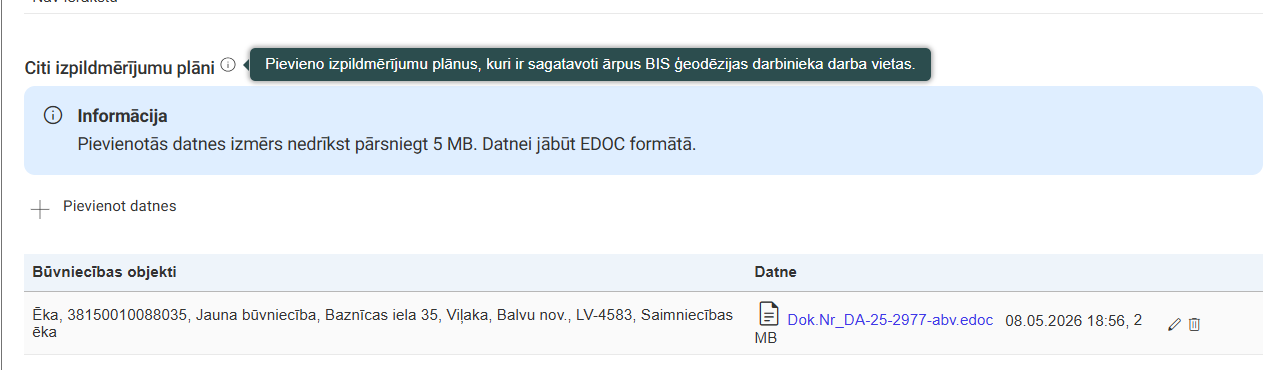

Datu bloks “Citi izpildmērījumu plāni”, kur bija iespēja pievienot izpildmērījumu plānus, kas ir sagatavoti ārpus BIS ģeodēzijas darba vietas, tagad ir apvienots ar datu bloku “Izpildmērījuma plāni”.
Ja dokumentā ir izveidots VZD pieprasījums “Vienotā būves reģistrācijas procesa pakalpojums” vai “Nepabeigtas jaunbūves deklarēšanas pakalpojums”, pārbaudot pieprasījumā iekļauto un objektiem piesaistīto izpildmērījumu plānu esamību. Sistēma ņem vērā izpildmērījumu plānus gan strukturēto ģeodēzistu sagatavoto, gan .edoc.
Izpildmērījuma plāna pievienošana no ģeodēzisko darbu dokumentiem

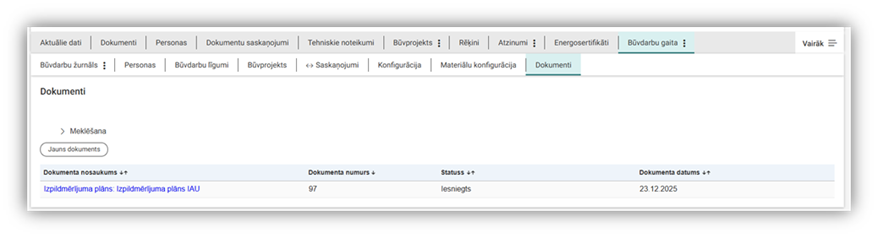

Ja “Izpildmērījuma plāna” dokumentu pievieno, kas reģistrēts Būvniecības lietā “Būvdarbu gaitas” sadaļā pie dokumentiem, tad to jāizvēlas no saraksta:
- Šajā izvēles sarakstā tiek piedāvāti tikai tādi dokumenti, kas sagatavoti sadaļā “Būvdarbu gaita” pie ģeodēzijas dokumentiem. Būvdarbu gaitas sadaļā izpildmērījumu plāna dokumentus sagatavo pilnvarotā persona ar tiesību “Ģeodēzisko darbu veicējs”.
Izpildmērījuma plāna pievienošana kā EDOC
Izveidojot vai labojot dokumentus:
- apliecinājums par būves vai tās daļas gatavību ekspluatācijai;
- iesniegums par būvdarbu pabeigšanu ar atzīmi;
- iesniegums par paziņojuma būvdarbu pabeigšanu;
- nepabeigtas jaunbūves deklarācija, var pievienot arī izpildmērījumu plānu bez strukturētiem datiem kā EDOC datni, norādot būvi, uz ko datne attiecas, lai nodrošinātu informāciju, kas nepieciešama VZD vienotā būvju reģistrācijas procesa pakalpojumu apstrādei.
Katrai datnei, ja nepieciešams, var norādīt būvniecības objektus, uz kuriem tā attiecas. Par katru objektu atrāda:
- Objekta veids;
- Kadastra apzīmējums, ja tāds ir norādīts;
- Būvniecības veids;
- Adrese, ja ir norādīta;
- Nosaukums, ja ir norādīts.
Apskatot dokumenta kopskatu, datu blokā “Izpildmērījuma plāni” arī atrādīs sarakstu ar datnēm un tām norādīto objektu sarakstu, ja tādi tika atzīmēti, pievienojot datni.
- Dokumentiem, kuri tikai izveidoti un nodoti saskaņošanai vai iesniegti, pirms formāta ierobežojuma vai būves norādīšanas iespējas, sadaļā atrādīs vēsturiski pievienotās datnes bez norādītiem objektiem. Ja dokumentu atver labošanai un tiek rediģēts (piemēram, pēc noraidītā saskaņojuma vai trūkstošās informācijas pieprasījuma), uz sadaļā pievienotām datnēm attiecina jaunās kontroles un pārbaudes.
