Solis "Saskaņošana/iesniegšana"

Lietotājs var nodot dokumentu saskaņošanai, ja ir veiksmīgas šādas pārbaudes:

  • VZD pieprasījumā “Vienotā būvju reģistrācijas procesa pakalpojums” ir norādīts rēķina un materiālu saņēmējs.
  • Būvniecības objektiem, kuri ir iekļauti VZD pieprasījumā “Vienotā būvju reģistrācijas procesa pakalpojums” izpildās objekta veidam atbilstošie nosacījumi:
  • Ja objekta veids ir ‘Telpu grupa’, sistēma pārbauda, ka:
    • Objektam ir norādīts kadastra apzīmējums;
    • Ir norādīts telpu skaits;
    • Ir aizpildīts piederumu datu bloks.
  • Ja objekta veids ir ‘Ēka’:
    • Objektam ir norādīts kadastra apzīmējums;
    • Nosacījumi stāvu plānu kontrolei:
    • Pirmās grupas ēkām - stāvu plānu esamību nekontrolē;
    • Otrās grupas ēkām - ja (būves galvenais lietošanas veids ir '1274 Citas, iepriekš neklasificētas, ēkas' un būves iedalījums ir 'Palīgēka') vai (ir būves galvenais lietošanas veids ir "1271 Lauksaimniecības nedzīvojamās ēkas") - stāvu plānu esamību nekontrolē, citādi - būvniecības lietā eksistē būvprojekta lapas revīzija, kurai ir uzstādīta pazīme ‘Satur stāvu plānu’ un saistīto objektu sarakstā ir norādīts šis objekts;
    • Trešās grupas ēkām - būvniecības lietā eksistē būvprojekta lapas revīzija, kurai ir uzstādīta pazīme ‘Satur stāvu plānu’ un saistīto objektu sarakstā ir norādīts šis objekts.
    • Nosacījumi izpildmērījumu plānu kontorolei:
    • Ja Objekta būvniecības veids ir 'Jauna būvniecība' vai 'Novietošana' vai 'Ierīkošana' . Citos gadījumos izpildmērījumu plānu pievienošanas nav obligāta.
    • Būvniecības lietā eksistē apstiprināts izpildmērījuma plāns, kurā ir norādīts šis objekts un šis izpildmērījuma plāns ir iekļauts šajā apliecinājumā par būves vai tās daļas gatavību ekspluatācijai.
    • Ir norādīts vismaz viens konstruktīvais elements;
    • Ir aizpildīts piederumu datu bloks;
    • Ir norādīts telpu grupu skaits;
    • Ir norādīts telpu skaits;
    • Ir norādīts būvtilpums;
    • Ir norādīts augstums;
    • Ir pievienota vismaz viena fotofiksācijas datne.
  • Ja objekta veids ir ‘Inženierbūve’:
    • Objektam ir norādīts kadastra apzīmējums;
    • Nosacījumi izpildmērījumu plānu kontorolei:
    • Objekta būvniecības veids ir 'Jauna būvniecība' vai 'Novietošana' vai 'Ierīkošana'. Citos gadījumos izpildmērījumu plānu pievienošanas nav obligāta.
    • Būvniecības lietā eksistē apstiprināts izpildmērījuma plāns, kurā ir norādīts šis objekts un šis izpildmērījuma plāns ir iekļauts šajā apliecinājumā par būves vai tās daļas gatavību ekspluatācijai;
    • Ir norādīts inženierbūves daļu skaits.

Ja dokumenta būves dati ir mainīti/papildināti, sistēma pārbauda, vai jaunie dati atbilst paskaidrojuma raksta ierobežojumiem (vai šādus datus būtu iespējams iesniegt ar paskaidrojuma rakstu) un nemaina atbildīgo iestādi:

  • Ja būves dati neatbilst paskaidrojuma raksta ierobežojumiem un pieprasa būvatļauju:
    • Lietotājs redz brīdinājumu: “Jaunie būves dati vairs neatbilst paskaidrojuma raksta prasībām. Šādas izmaiņas būvvalde visticamāk noraidīs, jo ir nepieciešama būvatļauja”.
  • Ja būves dati maina atbildīgo iestādi:
    • Lietotājs redz kļūdas paziņojumu: “Būvniecības lietai nav iespējams mainīt atbildīgo iestādi”;
    • Lietotājs nevar turpināt iesniegt iesniegumu.

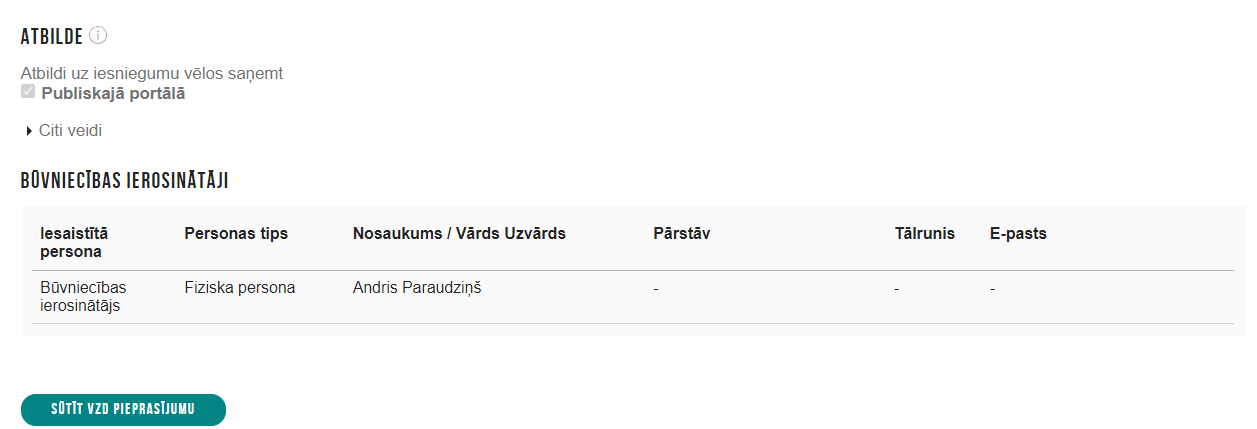

Iesnieguma atbilde vienmēr būs redzama portālā, bet lietotājs var norādīt papildus citu atbildes saņemšanas veidu, nospiežot uz <Citi veidi>.

Ja būvniecības lietā ir viens aktuāls būvniecības ierosinātājs un nav nepieciešams sūtīt VZD pieprasījumu, tad būvniecības ierosinātājs uzreiz var iesniegt iesniegumu būvvaldei ar pogu <Iesniegt>. Ja būvniecības lietā ir vairāki būvniecības ierosinātāji, iesniegumu iesniedz būvvaldē pēc visu būvniecības ierosinātāju saskaņojumu saņemšanas.

Ja "VZD pieprasījumā" ievades solī ir pieprasījums ar veidu “Ēkas vai telpu grupas reģistrācija/aktualizācija Kadastrā no BIS dokumentiem” statusā “Nav izveidots” vai "Neveiksmīgs", tad būs nepieciešams vispirms <Sūtīt VZD pieprasījumu>.

Attēls. %22Būvdarbu pabeigšana ar atzīmi paskaidrojuma rakstā vai apliecinājuma kartē%22 solī %22Saskaņošana/iesniegšana%22.

Attēls. "Būvdarbu pabeigšana ar atzīmi paskaidrojuma rakstā vai apliecinājuma kartē" solī "Saskaņošana/iesniegšana".

Ja iesniegums par būvdarbu pabeigšanu ar atzīmi ir veiksmīgi saskaņots:

  • Ja tajā nav VZD pieprasījums ar veidu “Vienotā būvju reģistrācijas procesa pakalpojums” vai “Ēkas vai telpu grupas reģistrācija/aktualizācija Kadastrā no BIS dokumentiem”, iesnieguma statuss ir ‘Gatavs iesniegšanai’ un lietotājs var iesniegt dokumentu būvvaldei.
  • Ja tajā ir VZD pieprasījums ar veidu “Vienotā būvju reģistrācijas procesa pakalpojums” vai “Ēkas vai telpu grupas reģistrācija/aktualizācija Kadastrā no BIS dokumentiem”, iesniegums statuss ir ‘Gatavs iesniegšanai VZD’ un lietotājs var pieprasīt rēķinu, veicot darbību ‘Sūtīt VZD pieprasījumu’.

Ja iesnieguma statuss ir ‘‘VZD rēķina pieprasīšana” vai “‘VZD rēķina apmaksa”, lietotājs nevar labot iesnieguma datus.

Ja lietotājs atsauc iesniegumu, kurā ir izveidots VZD pieprasījums “Vienotā būvju reģistrācijas procesa pakalpojums”, pieprasījuma apstrāde tiek veikta pēc līdzības ar VZD pieprasījuma “Ēkas vai telpu grupas reģistrācija/aktualizācija Kadastrā no BIS dokumentiem” apstrādi - sistēma nosūta VZD pieprasījuma pārtraukšanas pazīmi.
